浙江杭州清淤工程采用的是哪种型号的挖泥船?


更新时间:2016-3-18


 杭州是一座山水城市,有江、有河、有湖、有溪,又临海。具有江、河、湖、溪、海“五水共导”的独占性优势。市区河道综合整治与保护开发是水环境综合整治的重中之重,以河道整治带保护、以河道整治带开发、以河道整治带管理,改善城市环境,推动“城市更新”,实现“水清、流畅、岸绿、景美”目标,形成与国际风景旅游城市相称的生态河、景观河,本次清淤整治围绕“治水草、排涝水、防洪水、保饮水、抓节水” “五水共治”工作,杭州出台了一系列的三年行动计划,将全方位破解制约城市发展的水问题。


  本次新塘河河道疏浚范围为:引水处理厂下游363米—欧江路上游50米,河道疏浚长度约为1880米,河道平均宽度约为16.5米。新塘河河道中线纵断面上最小淤泥淤积厚度0.19m;最大淤泥淤积厚度1.53m;平均淤泥淤积厚度0.6m;清淤工程量总计:11621.0m3;清淤后将有效提高城市水环境质量,提高行洪排涝能力。


  主要施工方法及工艺


  1、清淤采用机械清淤施工方法,采用挖泥船开挖,淤泥土方装入驳泥船后,运到指定的临时堆场,利用挖机再挖到岸上指定的临时淤泥堆场,集中统一外运。


  2、开挖前,采用花杆法水下测量法进行水下地形复核测量。


  3、航道开挖根据新塘河常水位4.16m、挖泥船及驳泥船尺寸和驳泥船满载吃水量等综合考虑,原则上在新塘河中间按设计尺寸挖除航道;局部位置设置交汇区。


  4、用钢管或其他醒目方式做好沿线构筑物等导标设置,按要求做好防撞措施。

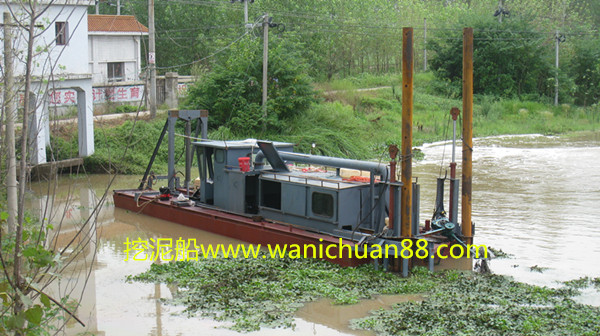

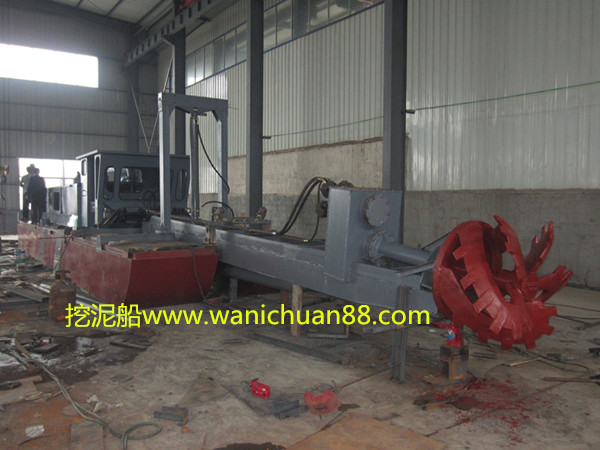

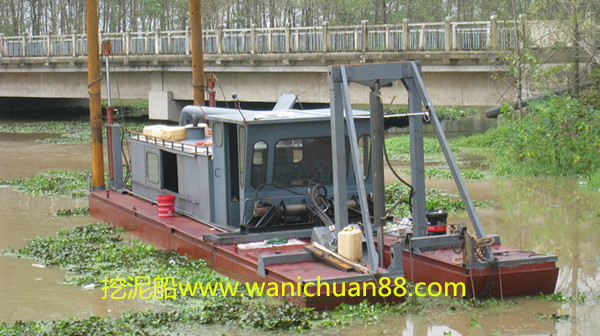

  5、正式清淤开挖顺序按顺水流方向进行,采用挖泥船开挖的施工方法。清淤以3~5米为一个断面,原则上从河道的下游向上游开始挖泥。河道中采用小型液压反铲式挖泥船进行施工,挖掘机停靠在岸边采用挖掘机从驳泥船内挖除,放到制作临时泥浆沉淀池内。施工时,用花杆随时检查探测记录,复核河道清淤是否按设计要求进行,原则上不应有欠挖。超深、超宽不应危及驳坎和岸边建筑物等的安全,且超深、超宽值在设计允许范围内。一个河道断面的挖泥作业完成后,再移至下一个河道断面。


  6、对回淤比较严重的河道或感潮河段,根据设计要求和机械性能,结合实际情况专门制定检测标准。


  7、开挖的土方淤泥按外运承包合同堆放到德清部分农田改造土地土地点,并由业主、监理等单位现场查看。淤泥上岸采用挖掘机施工的方法。


  8、根据竣工测量,校对施工期挖泥船的探测记录,作出质量鉴定。
